目录
2.2 《丰城市中心城区燃气工程专项规划(2018-2030)》
附 图:
附图一 燃气设施及管网现状图(A)
附图二 燃气设施及管网现状图(B)
附件三 燃气设施及管网规划图(A)
附件四 燃气设施及管网规划图(B)
附件五 燃气设施及管网规划图(C)
附件六 燃气设施及管网规划图(D)
附件七 燃气设施及管网规划图(E)
附件八 燃气设施及管网规划图(F)
附图九 江西深燃LNG应急调峰储配站平面布置图
附图十 江西深燃LNG应急调峰储配站工艺流程图
附图十一 2025年中压燃气管网水力计算图(A)
附图十二 2025年中压燃气管网水力计算图(B)
附图十三 2025年中压燃气管网水力计算图(C)
附图十四 2025年中压燃气管网水力计算图(D)
1.天然气利用现状
1.1江西深燃天然气有限公司简介
图1-1特许经营范围图
丰城市管道燃气事业起步于2006年02月。江西深燃公司成立于2014年3月11日,2015年,经丰城市政府批准,深圳燃气集团股份有限公司经股权受让(占股100%),全额承担原丰城市管道燃气有限公司的权利、责任、义务后,正式更名为“江西深燃天然气有限公司”。截至2019年,公司总资产1.67亿元。
江西深燃是获丰城市政府特许经营授权、从事丰城市城市管道天然气建设、运营、服务的专业公司;依照特许经营授权,也是承接国家“西气东输二线”、“川气东送”项目管输气,特许经营范围为:剔除丰城港华燃气公司经营区域(丰城矿务局管辖区域、上塘镇行政所辖区域、精品陶瓷产业基地、曲江集镇区域)和江西港华燃气公司经营区域(高新园区、循环园区、中国生态硒谷企业)之外的丰城市行政管辖范围内的其他所有区域,如果行政区域扩大,本协议约定的特许经营权地域范围随之扩大。公司注册资本为2360万元。目前公司员工总人数为69人。
公司经营范围包括:燃气管网工程投资,建设、管理;天然气、液化石油气及相关设备生产、经营、销售;汽车加气等。
从成立至今,公司全体员工秉承深圳燃气集团公司“务实高效,敢为人先,追求卓越”的企业精神,本着扎根丰城,服务市民的理念,取得了一个又一个辉煌的成绩。截止2019年底,已通气居民用户41234户,工业用户1户,商业用户132户,年用气量达517.24万立方米。
丰城深燃推行天然气“多气源、一张网、环网供气、互联互通”的管网供气模式,建设丰城市天然气利用工程和高压输配系统工程,已敷设管网近200公里,服务范围覆盖丰城市全市区。
1、气源现状
目前长输管线已到达丰城市,江西深燃桥东门站位于丰城市桥东镇七里村占地面积7.8亩,于2015年2月8日正式投产,其主要功能是接收上游省天然气公司丰城门站来气,经过滤、计量、调压、输配后进入城市中压市政管网为丰城市区供应天然气。系统设置进站压力为1.8Mpa、出站压力为0.22MPa,最大出站流量20000m3/h。
2、用户发展现状
截止2019年末,已通气居民用户41234户,工业用户1户,商业用户132户,年用气量达517.24万立方米。近四年的天然气用气量见下表:
表1-1 2016-2019年天然气用气量汇总表 单位:万Nm3
年份(年) |
居民 (万方) |
公建、商业(万方) |
工业 (万方) |
合计 (万方) |
2016 |
84.9 |
6.84 |
0 |
91.74 |
2017 |
123.1 |
76.26 |
5.34 |
204.7 |
2018 |
220.45 |
113.5 |
8.56 |
342.51 |
2019 |
307 |
201.51 |
8.49 |
517.24 |
目前江西深燃公司工业用户为1户,年用气量为30万方。
表1-2 现状前十大工业用户用气表
序号 |
用户名称 |
用气设备 |
每天生产时长 |
小时用气量(Nm3/h) |
年用气量 (万Nm3) |
1 |
合隆羽绒服厂 |
1 |
5 |
200 |
30万 |
1.2管网建设现状
江西深燃已敷设各类市政中压城市管网(D160及以上)约47.3公里,其中D400聚乙烯燃气管道19.8公里,D315聚乙烯燃气管道9.0公里,D250聚乙烯燃气管道2.5公里,D200聚乙烯燃气管道14公里,D160聚乙烯燃气管道2公里。
表 1-3 现状市政中压管网统计表
规格 (mm) |
D400 |
D315 |
D250 |
D200 |
D160 |
合计 |
长度(km) |
19.8 |
9.0 |
2.5 |
14 |
1 |
47.3 |
图1-2 丰城深燃天然气中压管网现状图(1)
图1-3 丰城深燃天然气中压管网现状图(2)
1.3场站现状
江西深燃桥东门站位于丰城市桥东镇七里村占地面积7.8亩,于2015年2月8日正式投产,其主要功能是接收上游省天然气公司丰城门站来气,经过滤、计量、调压、输配后进入城市中压市政管网为丰城市区供应天然气。系统设置进站压力为1.8Mpa、出站压力为0.22MPa,最大出站流量20000m3/h,站内重要设备包括进出口电动球阀兼容近远程操控阀门的启闭功能,过滤器为过滤天然气中的杂质颗粒等使天然气更加清洁,汇管是对上游的来气起到缓冲作用,调压器是站内主要设备是上游1.8Mpa来气经过本站调压至0.22Mpa(最高0.25MPa)后输送至城市管网中,调压站安全、可靠的供气对江西深燃公司天然气输配系统有着至关重要的作用。
图1-4 桥东门站示意图(2)
图1-5 桥东门站工艺流程图
1.4后方设施
江西深燃公司目前暂无自有的办公楼、营业厅、员工宿舍等,只有租赁的办公楼、营业厅等,租赁面积为:450m2,
1.5存在问题
丰城深燃经过十多年的发展,已经用上管道气,中压管网逐渐完善,已建立起相对完善的供气系统,但仍存在一些问题需求解决。
1、公司近几年每年的用气增长在50%左右,需尽早考虑提升管网供气能力,以保障未来的稳定供气。
2、公司目前没有LNG储备设施,应急调峰储备能力严重不足,按照现行国家标准《城镇燃气规划规范》GB/T 51098-2015规定的“3d~10d城镇不可中断用户的年均日用气量”,对应的储备容积为260立方米;依据国务院2018年8月30日发布的国发【2018】31号文件《国务院关于促进天然气协调稳定发展的若干意见》,城镇燃气企业到2020年形成不低于其年用气量5%的储气能力。对应的丰城市储备水容积为600立方米。建议江西深燃公司尽快启动LNG应急调峰储配站建设。
3、丰城市中心城区管网为枝状管网,供气保障性较弱。
4、江西深燃公司的气源为桥东门站,该城市门站位于中心城区南部11km桥东镇,通过丰乐线De400市政中压燃气管道连接至丰城市中心城区,建议尽快建设备用气源。
5、目前丰城公司囿于赣江南部老城区板块、高铁新城板块、河东新城板块和赣江北部的河西新城板块,用户主要为居民和商业,工业用户常年仅为1家,用户结构和盈利结构较为单一,建议充分利用特许经营权协议的空间,在城镇燃气专项规划的次高压管线、次高压-中压调压站的布局规划,积极拓展赣江北侧的发展空间。
2.企业发展与各层级规划衔接
2.1《江西省丰城市城市总体规划(2010-2030)》

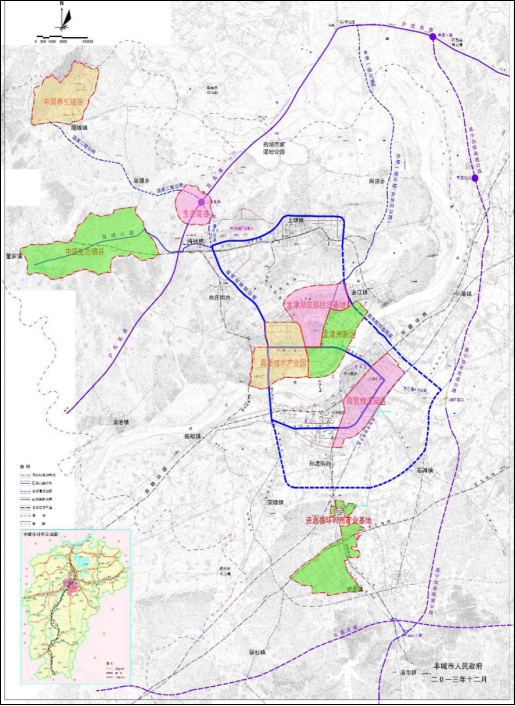

图2-1 丰城市中心城区土地利用规划图
1、规划期限:2010年-2030年。
2、规划定位:
本轮丰城市总体规划确定城市性质为:江西省重要的新兴能源基地,鄱阳湖生态经济区的先锋示范城市,赣江流域的生态宜居城市。
3、城市职能:
(1)江西省层面的职能
江西省新兴能源产业基地、江西省先进制造业基地、江西省优质农产品生产基地。江西省承接沿海产业转移的核心承载区。
(2)区域性服务职能
鄱阳湖生态经济区的生态农业示范区,鄱阳湖生态经济区的生态休闲旅游基地,赣中区域物流商贸中心,区域性金融后台服务中心。南昌都市区的高职高教集聚区。
(3)地方性管理职能
丰城市域政治、经济、文化中心。
4、城市人口 2030年为60万人。
5、城市发展方向判断
根据规划城乡空间发展格局和中心城区用地评定,确定中心城区发展方向与策略为“重点向北拓展,南部优化预留,西部、东部控制边界,强化与外围组团的联系”。
北部是丰城主要的产业空间,也是目前城市扩张的主导方向,应该建立起更具弹性和生长性的结构,优化整合北部发展空间。城市向北发展用地条件较好,符合目前城市空间扩张的趋势,顺应区域主导联系方向。而原泄洪区由于区域水系条件的改善已可以作为城市建设用地使用,用地空间较大。但目前工业区用地布局经过前几年较为粗放的扩张,土地资源浪费严重,需要优化整合原有的空间资源。应调整部分工业用地,扩大居住和公共服务设施用地比例,确立工业居住平行布局的模式。
南部空间资源充足,105国道拟改线段向南外移,丰城资源循环利用产业基地也布局于中心城区南部,但用地条件一般,分布有一定的基本农田,且不处于区域联系的主要方向上。在目前的发展基础上继续完善孙渡街道建设,作为城市南向门户地区,并成为资源循环利用产业基地的服务区和为市域南部服务的综合性市场区,规划期内以清丰山溪为界,控制建设规模,作为城市未来重要的战略空间储备。
西部用地在赣江北岸为山地和湖泊,丰城电厂以西有一定的采矿塌陷区,工业用地不适宜向西继续拓展,赣江以南则靠近拖船镇,依靠老105国道联系,不应连绵发展,应适度间隔。赣江大桥和新梅路与丰电铁路专用线等交通基础设施建设改善了该地区的交通条件,但是西部发展空间局促,生态环境敏感,不宜进行大规模城市开发和工业布局。应强化中心城区西部南北沿线生态廊道建设,形成城市空间发展边界,避免与西部拖船镇形成连绵发展态势。
东部用地以湖塘沼泽为主,可建设用地较少,且地势较低,根据自然资源条件,在中心城区东部地区、小港镇以西形成水系、花卉苗圃组成的绿化屏障,城市建设应控制在此生态边界以西,保持城市与东部小港镇之间的绿化隔离。强化中心城区与周边组团的交通联系,保持中心城区与外围各组团之间的绿化隔离
6、城市空间结构与功能布局
七区分别指河东的老城区、新城区、高铁新区以及河西的工业区、河西新区、科教片区、曲江片区。
老城区:主要包括赣江以南、沪昆铁路以北、河洲街以东、规划四桥以西地区,是丰城传统商贸商业区。以丰城旧城区为核心,实施老城区旧居住区的改造、疏解人口密度、改善居住环境。保护孔子庙、万寿宫等历史文化建筑,改造金马路商业步行区,提升商业业态水平。
新城区:主要包括赣江以南、清丰山溪以北、丰洛铁路以西、新梅路以东地区,是丰城行政中心和文化中心所在地,主要承担中心城区行政、文化、展示、教育等公共服务功能。发挥北部邻水系的优势,疏通水系,重点整治滨水公共空间,并提升丰水湖公园的环境品质,适当增加文化娱乐、商业服务设施,为新城区居民提供便捷服务。
高铁新区:主要包括丰洛铁路以东、昌吉赣城际铁路以北、沪昆铁路以南、规划四桥以西的地区。是丰城南部的门户地区、重要的商业商贸中心区,规划疏通水系,增加公共绿化,营造河溪贯城的城市意象,目前现有的工业用地应逐步置换成为居住或公共服务设施用地。沿天宝路规划成为原沪昆铁路站、新的昌吉赣城际铁路站之间的商业设施集聚轴线,并安排文化中心、博物馆等公共设施进驻,引导居住人群自老城区疏解至此。
工业区:主要包括丰城电厂以东、曲尚路以南、赣江以北地区,是丰城经济技术开发区所在片区。在目前的发展基础上,大力引进大项目和大企业,延伸产业链,培育产业集群,将工业区打造成为丰城的先进制造业和新兴产业基地。结合片区环境及周边职业教育资源,建设产学研一体化基地,提升片区功能。
在目前生产功能为主的基础上,加强生活和服务功能配套,适应城市总体结构,规划望城岗村处为居住及服务用地,引导工业用地和居住用地平行布置,沿江形成对接赣江核心功能带和河西新城核心区的服务设施轴带,建立可持续的布局模式。
为保持城市建设区与自然环境的紧密结合,防止连片工业区对城市环境造成消极影响,在纵向上结合水系设置绿廊分割城市组团,通过绿廊联系北部龙津湖与南部赣江地区。
河西新区:河西新区是丰城中心城区北拓的重要载体,主要包括赣江以北、龙津湖以南,工业区以东滨江集中连片的地区。
科教片区:位于中心城区北部门户地区,定位为以生活、职教功能为主的片区。现状建设较少,土地资源充足,近期应控制发展,作为城市远景发展的战略储备空间。为保证片区的高起点建设和城市环境,需严格控制工业项目进入。结合职业教育发展趋势,引导职业教育空间上的集聚,在科教片区职教城,发挥区域性的职业培训和教育服务功能。
曲江片区:以曲江镇区为核心,东至曲江码头、南至赣江,北至曲尚路,西邻科教片区和河西新区。功能相对综合,包括居住、商业、公共服务等职能,同时依托曲江码头发展专业性物流。
7、规划解读
通过对丰城市城市总体规划的解读可知,丰城市未来重点向北拓展,北部为重点的产业发展方向,工业区、河西新区、科教片区、曲江片区为潜在用户的重点方向;“南部优化预留,西部、东部控制边界”,南部、西部、东部未来的潜力较弱。
2.2 《丰城市中心城区燃气工程专项规划(2018-2030)》
1、规划期限:2018-2030年。
规划基准年为2017年,2018-2020年为近期目标年,2021-2030年为远期目标年。
2、规划范围:与《江西省丰城市城市总体规划(2010-2030)》所规定的范围一致。
3、规划人口:中心城区2025年49万人,2030年54万人。
4、规划气源:近期(2018~2020年)立足丰矿煤层气和管输天然气资源、大力发展天然气,液化石油气作为城市辅助气源;远期(2021~2030年)逐步形成以管输天然气为主,丰矿煤层气以及CNG、LNG供气的多元化供气格局。LPG作为过渡及辅助气源。
5、规划气量预测:丰城市近远期年用气量见下表:(单位:万Nm3/年)
|
中心城区 |
周边地区 |
合计 |
近期(2020年) |
28760.22 |
15536.34 |
44296.56 |
远期(2030年) |
56946.33 |
35132.74 |
92079.07 |
6、天然气站工程
1)门站:现有丰城港华燃气有限公司梅林天然气门站、江西港华天然气有限公司丰城天然气门站和江西深燃天然气有限公司桥东天然气门站,气源来分别来自江西省天然气管网一期工程昌丰段梅林分输站和丰城分输站,设计年输气规模5.5亿立方米。目前现状已有3座城市门站,无需重新规划新增门站
2)次高压-中压调压站:近期建设4座。详见下表:
项目 |
近期(2020年) |
远期(2030年) |
||||||
年供气 规模 |
设计取值 |
高峰小时供气规模 |
设计取值 |
年供气 规模 |
设计取值 |
高峰小时供气规模 |
设计取值 |
|
万Nm3/a |
万Nm3/a |
Nm3/H |
Nm3/H |
万Nm3/a |
万Nm3/a |
Nm3/H |
Nm3/H |
|
新城区高中压调压站 |
1453.88 |
1500.00 |
6966.49 |
7000.00 |
3489.30 |
3500.00 |
16719.57 |
17000.00 |
曲江街道 高中压调压站 |
9475.87 |
9500.00 |
15478.74 |
15500.00 |
19000.21 |
19000.00 |
31189.70 |
32000.00 |
工业园中心区 高中压调压站 |
3500.00 |
3500.00 |
5602.98 |
5600.00 |
10000.00 |
10000.00 |
16008.52 |
16000.00 |
资源环循利用产业基地 高中压调压站 |
1750.00 |
1800.00 |
2801.49 |
2800.00 |
5000.00 |
5000.00 |
8004.26 |
8000.00 |
3)LNG气化站
本规划推荐远期年供气量大于200万m3的乡镇建设LNG气化站作为气源供气。至2030年丰城市域新建LNG气化站约6座:分别建设在小港镇、桥东镇、石滩镇、张巷镇、筱塘乡、白土镇。站址位置根据各乡镇总体规划具体布局确定。
关于丰城市乡镇天然气供应方案,根据与甲方达成的《丰城市乡镇天然气项目招商引资协议》精神,我司与四川洪鑫燃气集团有限公司签订了《丰城市乡镇管道天然气利用试点项目合作框架协议》,推动丰城市的乡镇管道天然气利用试点项目建设,在确保江西深燃天然气有限公司丰城市的天然气特许经营权不被侵害的情况下,由四川洪鑫燃气集团有限公司在当地注册成立独立的法人公司,并选定部分乡镇试点进行管道天然气项目的投资建设和市场开发(初步选定的试点乡镇为“小白线”,即:小港镇—石滩镇—张巷镇—筱塘乡—白土镇;或者“桥白线”,即:桥东镇—石滩镇—张巷镇—筱塘乡—白土镇)。
3.气量预测
3.1供气服务对象分析
供气服务对象包括江西深燃特许经营范围内的居民、公建及商业、工业、天然气汽车用户等。
3.2用户发展计划
3.2.1 丰城深燃公司
根据丰城深燃公司提供的用户开发计划,2020年开发居民7883户,详见下表:
表3-1 丰城深燃2020年用户开发计划
序号 |
用户名称 |
地址 |
配套市政管长(km) |
用气时间 |
用气量 (万方/年) |
户数(户) |
|
1 |
文安小区保障房 |
太阿南路 |
0.2 |
2020年8月 |
14.6 |
800 |
|
2 |
名仕学府小区 |
府佑东路 |
0.3 |
2020年8月 |
10.95 |
600 |
|
3 |
住总紫荆苑小区 |
隆兴西大道 |
1 |
2020年11月 |
16.43 |
900 |
|
4 |
新城明珠B区 |
隆兴东大道 |
0.02 |
2020年8月 |
14.6 |
800 |
|
5 |
新城明珠C区 |
隆兴东大道 |
0.02 |
2020年11月 |
14.6 |
800 |
|
6 |
住总文昌苑小区、碧桂园小区 |
丰水北路 |
0.2 |
2020年9月 |
18.5 |
1000 |
|
7 |
鼎峰~湖岸雅苑小区 |
孺子路 |
0.5 |
2020年9月 |
14.6 |
800 |
|
8 |
住总大罗家安置房 |
富州南路 |
1 |
2020年12月 |
14.6 |
800 |
|
9 |
玉龙河畔小区 |
紫云北大道 |
0.02 |
2020年7月 |
5.27 |
289 |
|
10 |
莲溪阁小区 |
龙泽大道 |
0.3 |
|
10.95 |
600 |
|
11 |
金马南区 |
雷焕路 |
0.15 |
2020年9月 |
9.02 |
494 |
|
|
合计 |
|
|
|
|
7883 |
根据江西深燃公司提供的用户开发计划,2021年开发居民小区3个,医院1家,详见下表:
表3-2 丰城深燃2021年用户开发计划
序号 |
用户名称 |
地址 |
配套市政管长(km) |
用气时间 |
用气量(万方/年) |
户数 |
1 |
中大达安医院 |
丰城市长兴路 |
0.06 |
2021年12月 |
23.36 |
1 |
2 |
东方璞园 |
丰城市剑桥路 |
2 |
2021年8月 |
14.6 |
|
3 |
水岸豪庭 |
丰城市太阳路 |
2 |
2021年7月 |
5.47 |
|
4 |
春源一品 |
丰城市西环路 |
1 |
2021年12月 |
54.7 |
|
根据江西深燃公司提供的用户开发计划,2022年开发各类用户9家,详见下表:
表3-3 丰城深燃2022年用户开发计划
序号 |
用户名称 |
地址 |
配套市政(km) |
用气时间 |
气量(万方/年) |
户数 |
备注 |
1 |
昌黎学校西校区、丰城市委党校、荣塘镇法院等 |
丰城市丰水南路~围荣段路 |
3 |
2022年7月 |
|
1 |
用户发展类,该条路段上有昌黎学校西校区、丰城市委党校、荣塘镇法院等学校和单位 |
2 |
|
丰城市皮肤医院~隆兴西大道 |
1 |
2022年8月 |
|
|
用户发展类,该条路段上有该条路段上有两块小区空地,具体开发商和名字现无法得知。。 |
3 |
|
丰城市剑南城~剑桥路 |
2 |
2022年9月 |
|
|
用户发展类,该条路段上有两块小区空地,具体开发商和名字现无法得知。 |
4 |
幼儿园和玉龙小学 |
丰城市龙润~玉龙小学 |
1 |
2022年11月 |
|
2 |
用户发展类,该条路段上幼儿园和玉龙小学。 |
5 |
第十五中学 |
丰城市剑桥路~第十五中学 |
1 |
2022年12月 |
|
1 |
用户发展类,该条路段上有第十五中学和若干小区空地。 |
6 |
|
丰城市隆兴西大道~龙兴北大道 |
2 |
2022年12月 |
|
|
用户发展类,该条路段上有若干小区空地,具体开发商和名字现无法得知。 |
依据《丰城市乡镇管道天然气利用项目(一期)可行性研究报告》,丰城市乡镇管道天然气利用项目一期小港、筱塘、白土、张巷、石滩五个乡镇率先实现气化,预计2025年居民用户年用气量490.26万方/年,公建和商业用户2025年用气量24.51万方/年,合计541.87万方/年。
表3-4 丰城市乡镇管道天然气利用项目一期居民用气量预测
表3-5 丰城市乡镇管道天然气利用项目一期公建和商业用气量预测
图3-1丰城市乡镇管道天然气利用项目(一期)管道示意图
3.3气量预测
1、通过现状用气情况及2020~2025年用户开发计划预测用气量。
1)居民用气量
根据江西深燃公司提供数据,居民天然气利用情况详见下表:
表3-6 2017~2019年居民用气指标
年份 (年) |
居民用户数 (户) |
当年新增 (户) |
居民年用气量 (万方) |
用气指标 (万大卡/人·年) |
2017 |
12578 |
12578 |
123 |
26 |
2018 |
15672 |
3094 |
220 |
38 |
2019 |
19413 |
3741 |
339 |
47 |
根据上表数据可知,2017~2019年丰城市居民用气指标处于上升趋势,预计2020年和2025年居民用气指标分别为:
2020年:2100MJ/人·年(50万千卡/人·年)
2025年:2100MJ/人·年(50万千卡/人·年)
结合2020-2025年居民用户开发数据,可计算出居民年用气量,见下表:
表3-7居民年用气量预测
年份 (年) |
主城区居民户数(户) |
户均人数 (人) |
用气指标 (MJ/人·年) |
乡镇一期(万方) |
年用气量 |
2020 |
27296 |
3.2 |
2100 |
|
507 |
2021 |
28696 |
3.2 |
2100 |
|
533 |
2022 |
31696 |
3.2 |
2100 |
122.565 |
711 |
2023 |
34696 |
3.2 |
2100 |
245.13 |
890 |
2024 |
37696 |
3.2 |
2100 |
367.695 |
1068 |
2025 |
40696 |
3.2 |
2100 |
490.26 |
1246 |
2)公建及商业用气量
根据丰城公司提供数据,2017~2019年公建及商业年用气量见下表:
表3-8 历史公建及商业年用气量
年份 (年) |
户数 (户) |
年用气量 (万方) |
占居民的比值 (%) |
2017 |
35 |
76 |
62.0 |
2018 |
96 |
113 |
51.5 |
2019 |
132 |
170 |
50.0 |
根据上表可知,江西深燃公建及商业用气量约为居民的50%左右,考虑疫情影响,2020年公建及商业占居民的比值取30%,2025年公建及商业占居民的比值取50%,可计算出公建及商业用户年用气量,见下表:
表3-9 公建及商业年用气量预测表
年份 (年) |
主城区商业年用气量 (万方) |
占居民的比值 (%) |
乡镇一期商业年用气量(万方) |
合计年用气量(万方) |
2020 |
152.1 |
30.0 |
0 |
152.1 |
2025 |
378.0 |
50.0 |
24.51 |
402.5 |
3)工业用气量
根据丰城公司提供数据,2017~2019年工业年用气量见下表:
表3-10 现状工业年用气量
年份 (年) |
户数 (户) |
年用气量 (万方) |
2017 |
1 |
5.3 |
2018 |
1 |
8.6 |
2019 |
1 |
8.5 |
江西深燃公司并为提出新增工业用户计划,本规划采用2019年工业用户及用气量保持不变,至2025年工业户数1户,年用气量8.5万方/年。
6)未可遇见量
本规划按总用气量的5%考虑。
7)用气量汇总
表3-11 年用气量预测汇总表单位:万方
年份(年) |
居民 |
公建及商业 |
工业 |
未可遇见量 |
总用气量 |
2020 |
507.1 |
152.1 |
8.5 |
35.1 |
702.9 |
2021 |
533.1 |
266.6 |
8.5 |
42.5 |
850.7 |
2022 |
711.4 |
300.5 |
8.5 |
53.7 |
1074.2 |
2023 |
889.7 |
334.5 |
8.5 |
64.9 |
1297.6 |
2024 |
1068.0 |
368.5 |
8.5 |
76.1 |
1521.1 |
2025 |
1246.3 |
402.5 |
8.5 |
87.2 |
1744.6 |
8)高峰小时用气量预测
根据丰城市现状用气数据,并参考江西片区其他公司的用气情况,选取各类用户不均匀系数如下:
表3-12 各类用户不均匀系数表
序号 |
类别 |
Kmax月 |
Kmax日 |
Kmax时 |
∏K |
1 |
居民用户 |
1.2 |
1.15 |
2.5 |
3.45 |
2 |
公建及商业用户 |
1.2 |
1.15 |
2.5 |
3.45 |
3 |
工业企业 |
1.05 |
1 |
1.5 |
1.58 |
可计算出丰城市2025年高峰小时用气量如下:
表3-13 高峰小时用气量表单位:Nm³/h
年份 (年) |
居民 |
公建及商业 |
工业 |
未可遇见量 |
总用气量 |
2020年 |
1997.1 |
599.1 |
200.0 |
147.2 |
2943.5 |
2021年 |
2099.6 |
1049.8 |
200.0 |
176.3 |
3525.6 |
2022年 |
2801.8 |
1400.9 |
200.0 |
231.7 |
4634.4 |
2023年 |
3504.0 |
1752.0 |
200.0 |
287.2 |
5743.1 |
2024年 |
4206.2 |
2103.1 |
200.0 |
342.6 |
6851.9 |
2025年 |
4908.4 |
2454.2 |
200.0 |
398.0 |
7960.6 |
4.管网水力分析
4.1计算工具说明
G-NET水力计算软件由北京赛远科技有限公司和中国市政工程华北设计研究总院联合开发,结合中国城市燃气发展阶段性特点,采用节点流量分配和环流量分配结合的办法,特别适合于本项目的模型搭建和数据分配工作,本项目采取该款软件作为分析工具。
4.2现状管网水力工况
目前丰城公司中压管网运行压力0.22MPa,末端最低压力0.2MPa,监测点为剑桥明珠、天禧家园,压力较为富裕。
4.3 2025年管网水力计算
4.3.1 计算参数
门站压力:0.3MPa(表压)
摩阻系数:柯氏公式
运动粘度:13.6X10-6m2/s
燃气密度:0.8kg/m³
燃气温度:15℃
压缩因子:1.0
管网模型计算精度:1%
内壁粗糙高度:0.01mm
中压气源:门站
4.3.2 管网模型搭建
管网模型依据2025年丰城市管网规划图,利用矢量绘图软件AUTOCAD绘制,根据软件系统自带的管径分配颜色文件,将不同的管径以颜色区分。依据管网模型可生成节点计算草图。
管网运行图中有大量的节点,建管网计算模型时,为了简化模型,减少管段数和节点数,可进行模型简化,具体方法是维持多个相连同管径管道总长度不变,以一根等长等径管道代替。
5.燃气供气系统设施建设方案
5.1气源设施
丰城深燃的天然气气源主要来自上游分输站长输管道气源,设计小时流量2.0万方/小时。暂无LNG气源。通过第3章节的分析可知,丰城市城市燃气高峰小时用气量为7960.6方/小时,桥东门站设计能力能够满足需求。
5.2储气设施
根据《丰城市燃气专项规划(2018-2030)》,丰城市采用LNG作为应急储备气源。
按照现行国家标准《城镇燃气规划规范》GB/T 51098-2015规定的“3d~10d城镇不可中断用户的年均日用气量”,本规划安全应急气源中心能保证事故应急天数:5天。
本规划确定当发生事故时,保证全部居民用户用气,学校和医院食堂用气,以及部分工业企业用气。根据相关规划,丰城市的工业用户仅为1家:合隆羽绒服厂,年用气量工业用户对供气稳定性要求较高。本规划确定发生事故时,保证100%的工业用户用气。
根据以上确立的事故状态供气用户,计算得出发生事故时,保证事故应急天数5天的安全应急气源,供应规模2025年为16.7万标准立方米。所需要的LNG储备罐容为260立方米。
依据国务院2018年8月30日发布的国发【2018】31号文件《国务院关于促进天然气协调稳定发展的若干意见》,城镇燃气企业到2020年形成不低于其年用气量5%的储气能力。对应的丰城市2020年储备规模为600立方米、2025年储备水容积为1000立方米。
本次规划结合目前丰城市的实际情况,建议建设4*150立方米的LNG应急调峰储配站一座。
5.2.2江西深燃LNG应急调峰储配站
该场站预建设地点位于丰城市原瓦斯气站,目前此块土地已通过竞拍获得,占地60亩。设计总罐容为4*150立方米储罐,分两期建设完成,一期工程建设期为2021年3月~2023年3月,建设罐容为2*150立方米储罐;二期工程建设期为2023年3月~2025年3月,新增罐容为2*150立方米储罐。
图5-1 江西深燃LNG应急调峰储配站区位图
LNG气化站的选址原则
LNG气化站的选址应遵循以下原则:
1)满足《江西省丰城市城市总体规划(2010-2030)》、《城镇燃气设计规范》GB50028-2006及《建筑设计防火规范》GB50016-2006的要求。
2)LNG气化站应远离政府机关、军事基地、机场、车站、供水供电基地、大型公共建筑及高速公路、国道等重要设施等及居民稠密区。
3)具备较好的道路交通、给排水、供电、通讯等条件。
4)具备适宜的地形地貌,较好的水文、工程地质条件。
LNG气化站的工艺流程
由液化天然气槽车或集装箱罐车将LNG运至站内,先通过槽车自增压气化器或站内专用卸车增压气化器将罐车压力增至0.5兆帕,储罐接收LNG时,罐内压力为0.35-0.4兆帕,再通过卸车软管,利用压差将车内液态天然气卸至站内储罐。卸车储罐和气化工作储罐相互切换。
运行时,打开储罐自增压系统,30分钟内将储罐压力增至所需的工作压力0.5兆帕,开启排液阀,利用其压力,先将LNG送至液态泵并加压到1.8兆帕,然后经气化器进行气化,气化的天然气再经调压(压力调至0.3兆帕)、计量、加臭装置送入城市中压管网。
当一台储罐用完时,通过低液位报警联动将另一台储罐的进气阀打开,增压至0.5兆帕,自动切换到该储罐继续供气。用完液体的储罐通过手动和自动降压系统将气体释放至BOG加热器加热后送入管网。同时储罐出液管道还可直接为槽车灌装。
LNG气化站的平面布置
LNG调峰应急站分为三个区域,即低温储罐区、气化调区、卸车回车场及生产辅助办公生活区。
低温储罐区设有4座150m3的储罐,总储存容积约36万标准立方米。罐区四周设有挡液堤。
气化调压区设有高效空浴式气化器、BOG装置、调压计量装置、放散管及装卸车台。
卸车回车场用于LNG槽车卸车。由于LNG槽车较长且不易过多的倒车移动,因此卸车回车场往往较宽敞。
生产辅助办公生活区主要设有消防水泵房、消防水池及生产值班楼。总平面布置详附图。
图5-2 江西深燃LNG应急调峰储配站平面布置图
图5-3 江西深燃LNG应急调峰储配站工艺流程图
5.3输配管网建设计划
丰城市输配管网系统为中压管道输气系统。
根据丰城公司未来几年的用户开发计划、总规、工业园控规,并结合丰城市中心城区道路建设和改造计划,可得出丰城市2020~2025年的天然气输配管网建设计划。新建各类市政中压燃气管道79.33km,详见下表:
表5-1 丰城公司2020-2025年天然气中压管网建设计划
管径规格 |
De315 |
De250 |
De200 |
De160 |
De110 |
合计 |
长度 (km) |
7 |
12.3 |
31.16 |
26.4 |
2.47 |
79.33 |
表5-2 丰城公司2020年天然气中压管网建设计划
序号 |
路名 |
起点 |
终点 |
管径 |
长度 (km) |
完成时间 |
1 |
丰城市太阿南路(环卫处~文安小区保障房)中压市政管线建设工程 |
环卫处 |
文安小区保障房 |
De200 |
0.2 |
2020年8月 |
2 |
丰城市府佑东路(龙光大道~皮肤医院)中压市政管线建设工程 |
龙光大道 |
皮肤医院 |
De110 |
0.3 |
2020年8月 |
3 |
丰城市隆兴西大道(嘉和路~隆兴西大道~住总紫荆苑)中压市政管线建设工程 |
嘉和路 |
隆兴西大道~住总紫荆苑) |
De200 |
1 |
2020年11月 |
4 |
丰城市隆兴东大道(隆兴东大道~新城明珠B区)中压市政管线建设工程 |
隆兴东大道 |
新城明珠B区 |
De160 |
0.02 |
2020年8月 |
5 |
丰城市隆兴东大道(隆兴东大道~新城明珠C区)中压市政管线建设工程 |
隆兴东大道 |
新城明珠C区 |
De160 |
0.02 |
2020年11月 |
6 |
丰城市丰水北路(悦珑湾~住总文昌苑、碧桂园)中压市政管线建设工程 |
悦珑湾 |
住总文昌苑、碧桂园 |
De200 |
0.2 |
2020年9月 |
7 |
丰城市孺子路(福泽天城~鼎峰.湖岸雅苑)中压市政管线建设工程 |
福泽天城 |
鼎峰.湖岸雅苑 |
De200 |
0.5 |
2020年9月 |
8 |
丰城市富州南路(富州南路~住总大罗家安置房)中压市政管线建设工程 |
富州南路 |
住总大罗家安置房 |
De160 |
1 |
2020年12月 |
9 |
昌吉赣三溪杜家市政接驳燃气工程 |
若贝尔家园 |
三溪杜家 |
De160 |
0.65 |
2020年12月 |
10 |
丰城市龙泽大道(消防大队~莲溪阁)中压市政管线建设工程 |
消防大队 |
莲溪阁 |
De200 |
0.3 |
2020年11月 |
11 |
丰城市紫云北大道(紫云北大道~玉龙河畔小区)中压市政管线建设工程 |
紫云北大道 |
玉龙河畔小区 |
De110 |
0.02 |
2020年7月 |
12 |
丰城市雷焕路(海棠福城~金马南区)中压市政管线建设工程 |
海棠福城 |
金马南区 |
De110 |
0.15 |
2020/9/1 |
合计 |
|
|
|
|
4.36 |
|
表5-3 丰城公司2021年天然气中压管网建设计划
序号 |
路名 |
起点 |
终点 |
管径 |
长度(km) |
完成时间 |
1 |
丰城市长兴路(长兴路~中大达安医院)中压市政管线建设工程 |
长兴路 |
中大达安医院 |
De160 |
0.06 |
2021年12月 |
2 |
丰城市剑桥路(莲溪阁~东方璞园)中压市政管线建设工程 |
莲溪阁 |
东方璞园 |
De200 |
2 |
2021年8月 |
3 |
丰城市太阳路(徐杨名居~水岸豪庭)中压市政管线建设工程 |
徐杨名居 |
水岸豪庭 |
De200 |
2 |
2021年7月 |
4 |
丰城市西环路(剑邑大道~春源一品) 中压市政管线建设工程 |
剑邑大道 |
春源一品 |
De160 |
1 |
2021年12月 |
5 |
火炬南四路市政中压市政管线建设工程 |
|
|
De160 |
0.4 |
2021年12月 |
6 |
丰城市乡镇管道天然气利用项目(一期) |
龙光东大道 |
石滩 |
De200 |
6.0 |
2021年12月 |
合计 |
|
|
|
|
11.46 |
|
表5-4 丰城公司2022年天然气中压管网建设计划
序号 |
路名 |
起点 |
终点 |
管径 |
长度 (km) |
完成时间 |
1 |
丰城市丰水南路~围荣段路中压市政管线建设工程 |
丰水南路 |
围荣段路 |
De315 |
3 |
2022年7月 |
2 |
丰城市皮肤医院~隆兴西大道中压市政管线建设工程 |
皮肤医院 |
隆兴西大道~住总紫荆苑) |
De160 |
1 |
2022年8月 |
3 |
丰城市剑南城~剑桥路中压市政管线建设工程 |
剑南城 |
剑桥路 |
De160 |
2 |
2022年9月 |
4 |
丰城市龙润~玉龙小学中压市政管线建设工程 |
龙润 |
玉龙小学 |
De110 |
1 |
2022年11月 |
5 |
丰城市剑桥路~第十五中学中压市政管线建设工程 |
剑桥路 |
第十五中学 |
De110 |
1 |
2022年12月 |
6 |
丰城市隆兴西大道~龙兴北大道中压市政管线建设工程 |
隆兴西大道 |
龙兴北大道 |
De160 |
2 |
2022年12月 |
7 |
江西深燃LNG应急调峰储配站联络线 |
江西深燃LNG应急调峰储配站 |
清丰路 |
De315 |
4 |
2022年12月 |
8 |
丰城市乡镇管道天然气利用项目(一期) |
东兴路 |
小港 |
De250 |
8.5 |
2022年12月 |
小港 |
白土 |
De200 |
12.9 |
2022年12月 |
||
合计 |
|
|
|
|
35.4 |
|
表5-5 丰城公司2023-2025年天然气中压管网建设计划
0 |
路名 |
起点 |
终点 |
管径 |
长度 (km) |
完成时间 |
1 |
高新南大道 |
S216 |
东方红大街 |
De250 |
3.8 |
2023年 |
2 |
长福路 |
龙光东大道 |
昌吉赣铁路 |
De160 |
1 |
2023年 |
3 |
长丰路 |
龙光东大道 |
昌吉赣铁路 |
De160 |
1 |
2023年 |
4 |
剑桥大道 |
浙赣铁路 |
昌吉赣铁路 |
De160 |
2.5 |
2023年 |
5 |
长安路 |
第十小学 |
隆兴大道 |
De160 |
1.2 |
2023年 |
6 |
龙光东大道 |
剑桥大道 |
长福路 |
De200 |
1.5 |
2023年 |
7 |
隆兴大道A |
长宁路 |
物华路 |
De200 |
1.76 |
2023年 |
8 |
隆兴大道B |
剑声路 |
紫云南大道 |
De200 |
2.8 |
2023年 |
9 |
龙泉南路延长线 |
隆兴大道 |
和合南路东段 |
De160 |
0.7 |
2023年 |
10 |
和合北路 |
一号路 |
中洲路 |
De160 |
2 |
2023年 |
11 |
富水路 |
一号路 |
丰水南路 |
De160 |
1 |
2023年 |
12 |
清丰路 |
一号路 |
丰水南路 |
De160 |
0.75 |
2023年 |
13 |
丰城市乡镇管道天然气利用项目(一期) |
筱塘 |
张巷 |
De160 |
8.1 |
2023~2025年 |
合计 |
|
|
|
|
28.11 |
|
5.4 燃气供气系统设施建设计划
根据丰城公司天然气场站和输配管网建设计划,可得出燃气供气系统设施建设计划,详见下表:
表5-6 2020-2025年燃气供气系统设施建设计划
建设时期(年) |
建设内容 |
参数及规模 |
2020 |
中压管线 |
4.36km |
2021 |
中压管线 江西深燃LNG应急调峰储配站一期工程 |
11.46km 2*150立方米储罐 |
2022 |
中压管线 |
35.4km |
2023-2025 |
中压管线 江西深燃LNG应急调峰储配站二期工程 |
28.11km 2*150立方米储罐 |
5.5 投资匡算
1. 投资估算依据
投资估算依据以下资料:
1) 本规划图纸、说明及有关技术资料:
2) 江西省现行建筑、安装、市政工程消耗量定额及取费标准;
3) 江西省现行人工、机械、材料调整文件及系数;
4) 丰城市建筑信息及当地现行建筑材料市场价格及建筑造价指标;
5) 类似工程的造价经济指标及有关厂家设备报价;
6) 市政工程投资估算编制办法--建标[2007]164号;
7) 建设项目经济评价方法与参数(第三版)(2006年);
8) 市政公用设施建设项目经济评价方法与参数--建标[2008]162号;
9) 工程勘测、设计收费标准---国家计委、建设部计价格[2002]10号;
10) 工程建设项目总投资不计涨价预备费。
2. 投资估算
表5-7投资估算表单位:万元
序号 |
项目名称 |
2020年 |
2021年 |
2022年 |
2023年 |
2024年 |
2025年 |
合计 |
1 |
工程费用 |
270.1 |
2033.7 |
2617.7 |
789.1 |
351.5 |
456.8 |
6518.8 |
1.1 |
LNG应急调峰储气站 |
0.0 |
1148.0 |
240.0 |
0.0 |
0.0 |
0.0 |
1388.0 |
1.2 |
中压管道 |
220.1 |
645.7 |
2137.7 |
619.1 |
351.5 |
456.8 |
4430.8 |
|
中压穿跨越 |
0.0 |
120.0 |
120.0 |
120.0 |
0.0 |
0.0 |
360.0 |
|
中压计量柜 |
0.0 |
90.0 |
90.0 |
0.0 |
0.0 |
0.0 |
180.0 |
1.3 |
机具车辆及抢修工具 |
0.0 |
30.0 |
30.0 |
0.0 |
0.0 |
0.0 |
60.0 |
1.4 |
SCAD系统 |
50.0 |
0.0 |
0.0 |
50.0 |
0.0 |
0.0 |
100.0 |
2 |
工程建设其他费用 |
100.6 |
929.2 |
384.8 |
126.4 |
64.1 |
82.1 |
1687.2 |
2.1 |
土地征地费 |
0.0 |
600.0 |
0.0 |
0.0 |
0.0 |
0.0 |
600.0 |
2.2 |
办公家具购置费 |
2.5 |
5.0 |
0.0 |
0.0 |
0.0 |
0.0 |
7.5 |
2.3 |
生产职工培训费 |
5.4 |
10.8 |
0.0 |
0.0 |
0.0 |
0.0 |
16.2 |
2.4 |
压力容器检验费 |
2.7 |
20.3 |
26.2 |
7.9 |
3.5 |
4.6 |
65.2 |
2.5 |
勘查费 |
3.0 |
22.4 |
28.8 |
8.7 |
3.9 |
5.0 |
71.7 |
2.6 |
设计费 |
11.9 |
73.3 |
98.1 |
32.8 |
15.2 |
19.5 |
250.8 |
2.7 |
施工图预算编制费 |
1.2 |
7.3 |
9.8 |
3.3 |
1.5 |
1.9 |
25.1 |
2.8 |
竣工图编制费 |
1.0 |
5.9 |
7.8 |
2.6 |
1.2 |
1.6 |
20.1 |
2.9 |
建设单位临时设施费 |
2.7 |
20.3 |
26.2 |
7.9 |
3.5 |
4.6 |
65.2 |
2.10 |
工程建设监理费 |
8.9 |
55.5 |
75.2 |
26.0 |
11.6 |
15.1 |
192.3 |
2.11 |
工程保险费 |
1.6 |
12.2 |
15.7 |
4.7 |
2.1 |
2.7 |
39.1 |
2.12 |
劳动安全卫生评审费 |
1.4 |
10.2 |
13.1 |
3.9 |
1.8 |
2.3 |
32.6 |
2.13 |
招标代理服务费 |
2.2 |
10.2 |
19.9 |
6.2 |
2.9 |
3.7 |
45.0 |
2.14 |
环境影响咨询服务费 |
5.8 |
5.8 |
5.8 |
2.5 |
2.5 |
2.5 |
24.9 |
2.15 |
建设单位管理费 |
8.2 |
43.5 |
19.1 |
7.9 |
9.1 |
11.9 |
99.7 |
2.16 |
联合试运转费 |
4.1 |
26.5 |
39.1 |
11.8 |
5.3 |
6.9 |
93.6 |
2.17 |
项目建议书编制 |
14.0 |
0.0 |
0.0 |
0.0 |
0.0 |
0.0 |
14.0 |
2.18 |
可行性研究报告编制 |
24.1 |
0.0 |
0.0 |
0.0 |
0.0 |
0.0 |
24.1 |
3 |
预备费 |
37.1 |
296.3 |
300.3 |
91.5 |
41.6 |
53.9 |
820.6 |
3.1 |
基本预备费 |
37.1 |
296.3 |
300.3 |
91.5 |
41.6 |
53.9 |
820.6 |
3.2 |
涨价预备费 |
0.0 |
0.0 |
0.0 |
0.0 |
0.0 |
0.0 |
0.0 |
4 |
建设投资(1+2+3) |
407.7 |
3259.2 |
3302.8 |
1007.0 |
457.2 |
592.7 |
9026.6 |
3. 总投资计划编制补充说明
1) 场站安装工程费用:按设备购置费用的15%计算。
2) 建设单位管理费按照财政部财建[2016]504号文计算,工程保险费按照第一部分工程费用的0.6%计算,勘察费按照第一部分工程费用的1.1%计算,劳动安全卫生评审费按照第一部分工程费用的0.5%计算,招标费按照国家计委计价格[2002]1980号计算,建设单位临时设施费按场站工程费用的1%计算,环评费按照国家计委、国家环保总局计价格[2002]125号文件计算,施工图设计审查费按勘察设计费的6.5%计算。
3) 基本预备费是指项目实施过程中可能发生的难以预计的支出,需要事先预留的费用,也称项目不可预见费,包括设计变更及施工过程中可能增加工程量的费用。基本预备费按工程费用和其他费用综合的10%计取。
4) 本项目不含征地费,征地费已缴。
4. 主要经济技术指标
工程规划的主要经济技术指标,见表5-8。
表5-8工程主要技术经济指标
序号 |
项目 |
单位 |
数量指标 |
1 |
天然气总供应规模(2025年) |
万Nm3/年 |
1744.6 |
2 |
天然气总气化人口 |
人 |
228787 |
3 |
天然气总气化户数 |
户 |
69696 |
4 |
居民天然气气化率 |
% |
46.67% |
5 |
江西深燃LNG调峰应急储配站 |
座 |
1 |
6 |
新建中压管网总长度 |
公里 |
79.33 |
7 |
工程总投资 |
万元 |
9026.6 |
6.结论与建议
6.1结论
1. 丰城市城市输配管网基本完善,目前管网运行压力0.22MPa,管网末端压力不小于0.2MPa,能满足现状供气需求。
2. 目前丰城市拥有1座气源场站,供气能力达到20000Nm³/h,能满足2025年的供气需求。
3、到2025年丰城市新建LNG应急调峰储配站1座,拥有4座150m³的LNG储罐,储气能力为36万Nm³,可满足部分应急储备需求。
4、到2025年末,丰城市天然气用气规模为1202.7立方米/年,中心城区居民气化率达到26.5%,新建各类市政中压燃气管道39.43km,项目总投资5381.1万元。
6.2建议
丰城深燃经过十多年的发展,已经用上管道气,中压管网逐渐完善,已建立起相对完善的供气系统,但仍存在一些问题需求解决。
1、公司近几年每年的用气增长在50%左右,需尽早考虑提升管网供气能力,以保障未来的稳定供气。
2、公司目前没有LNG储备设施,应急调峰储备能力严重不足,按照现行国家标准《城镇燃气规划规范》GB/T 51098-2015规定的“3d~10d城镇不可中断用户的年均日用气量”,对应的储备容积为260立方米;依据国务院2018年8月30日发布的国发【2018】31号文件《国务院关于促进天然气协调稳定发展的若干意见》,城镇燃气企业到2020年形成不低于其年用气量5%的储气能力。对应的丰城市储备水容积为600立方米。建议江西深燃公司尽快启动LNG应急调峰储配站建设。
3、丰城市中心城区管网为枝状管网,供气保障性较弱。
4、江西深燃公司的气源为桥东门站,该城市门站位于中心城区南部10km桥东镇,通过丰乐线De400市政中压燃气管道连接至丰城市中心城区,建议尽快建设备用气源。
5、目前丰城公司囿于赣江南部老城区板块、高铁新城板块、河东新城板块和赣江北部的河西新城板块,用户主要为居民和商业,工业用户常年仅为1家,用户结构和盈利结构较为单一,建议充分利用特许经营权协议的空间,在城镇燃气专项规划的次高压管线、次高压-中压调压站的布局规划,积极拓展赣江北侧的发展空间。
附件:
